南网储能公司贵港抽水蓄能电站通风兼安全洞顺利贯通

http://www.chaguwang.cn  2025-11-06  南网储能内幕信息

来源 :南网储能2025-11-06

  11月5日,随着最后一方岩石成功破碎,南网储能公司广西贵港抽水蓄能电站通风兼安全洞顺利贯通,工程建设取得阶段性重大进展,为后续地下厂房开挖奠定了坚实基础。



  贵港抽水蓄能电站通风兼安全洞全长1081米,断面尺寸为7.7米×7.6米,与高压电缆洞结合布置,承担着地下厂房施工期间车辆通行、通风换气及应急疏散等重要功能。隧洞地质情况复杂,洞身穿越50余米浅埋富水砂土层,易因施工扰动发生涌水涌沙、隧道坍塌等重大风险;同时,部分区域突生断层,并夹带泥土、全风化岩等软弱结构,围岩稳定性差,支护难度高。

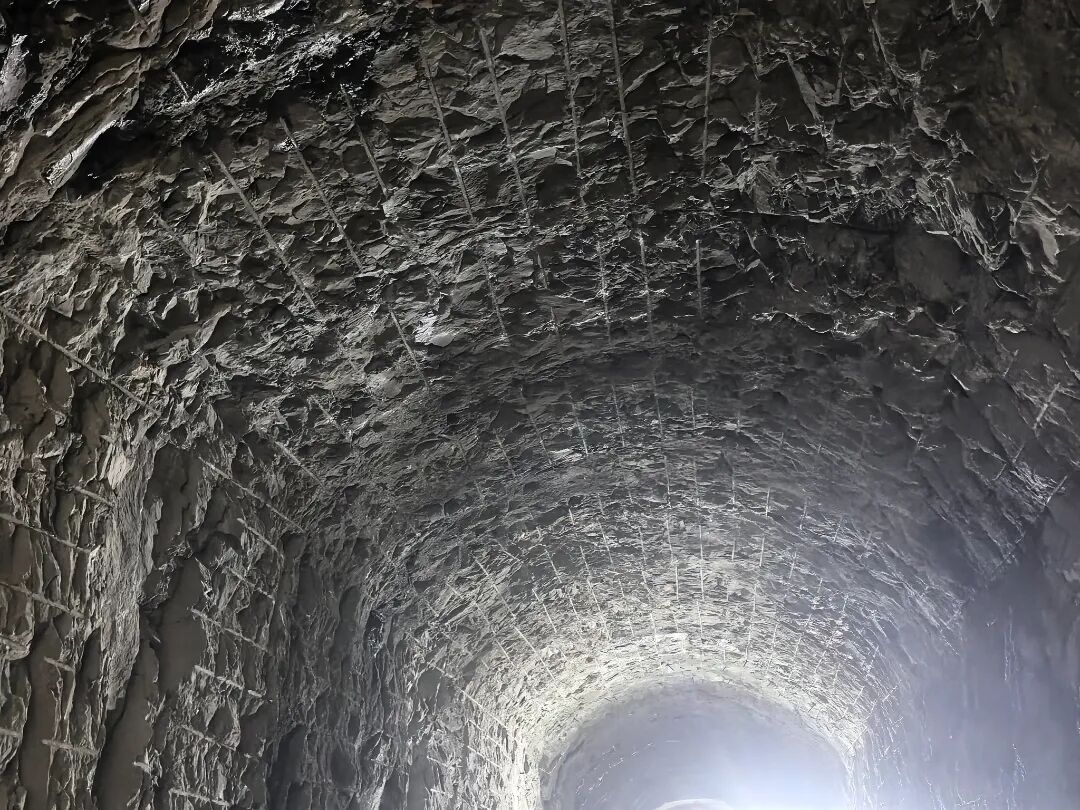

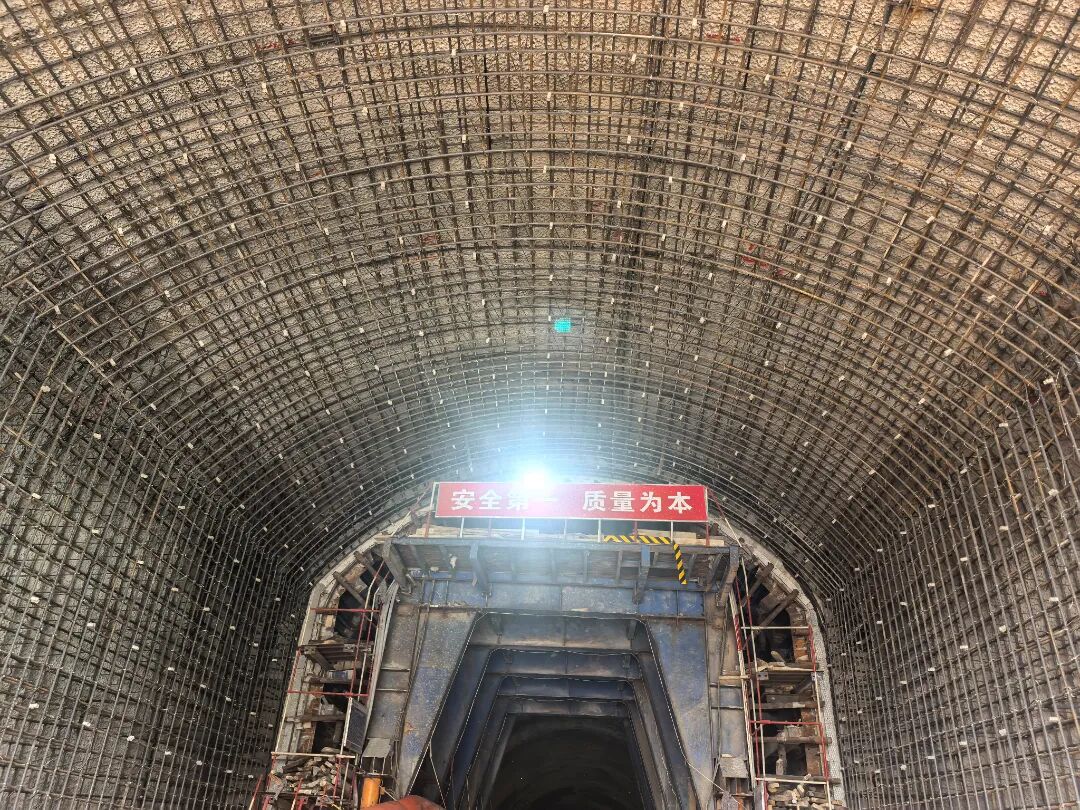

  △贵港抽水蓄能电站通风兼安全洞隧道爆破开挖效果

  面对复杂地质挑战,项目团队坚守“安全第一,质量至上”,从地质勘察、方案研讨到现场施工,全环节严守标准、严抓监督,筑牢安全质量防线。针对施工难点,贵港港北项目党支部主动作为,设立党员责任区,以技术攻坚结合精细管理,为工程顺利推进保驾护航。施工过程中,采用多项针对性技术手段,如超前地质预报、帷幕灌浆、大管棚+小导管、衬砌跟进等强支护措施及周期性围岩变形监测。凭借全流程、全方位的技术措施,保证通风兼安全洞顺利通过不良地质洞段,实现了安全质量双达标。

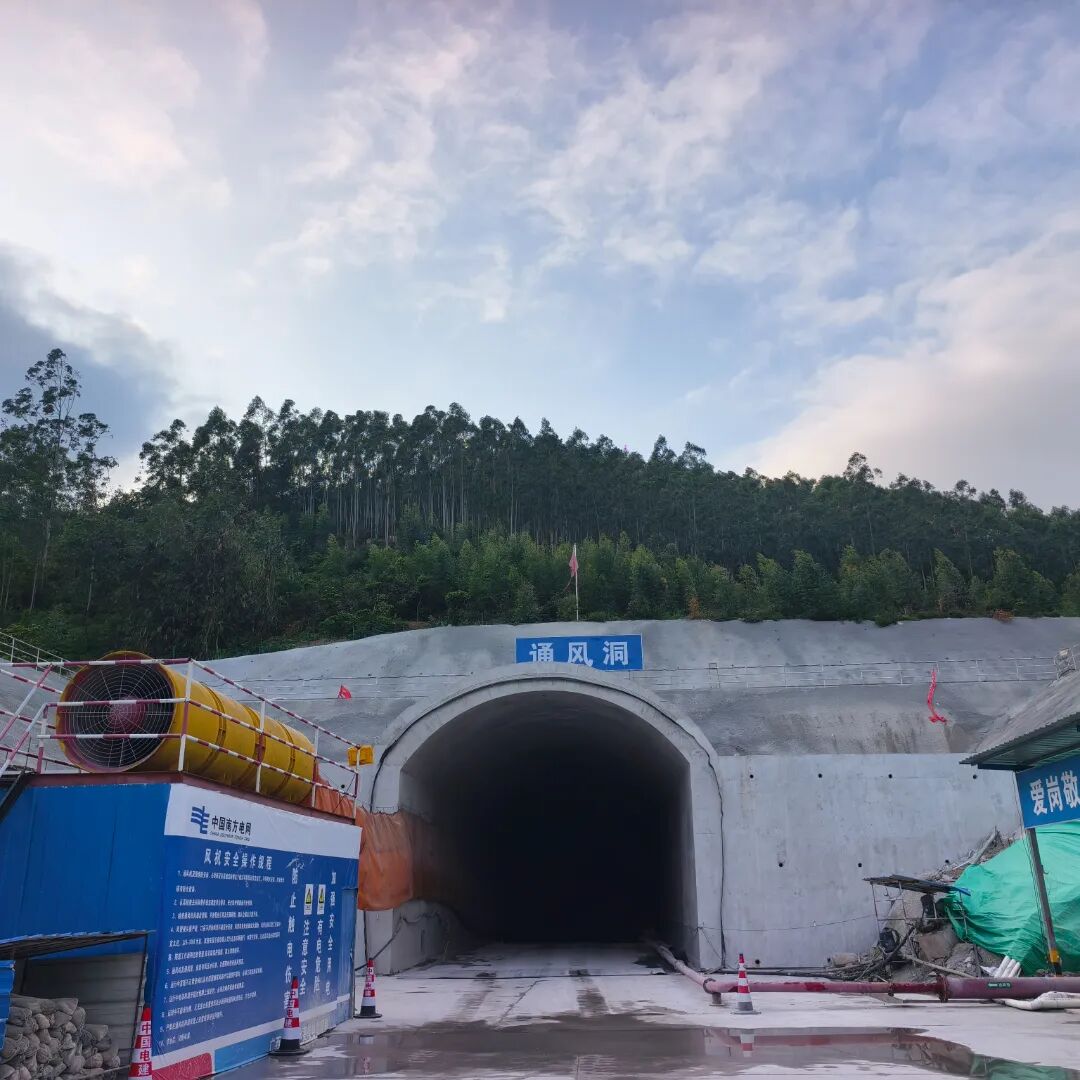

  △贵港抽水蓄能电站通风兼安全洞入口

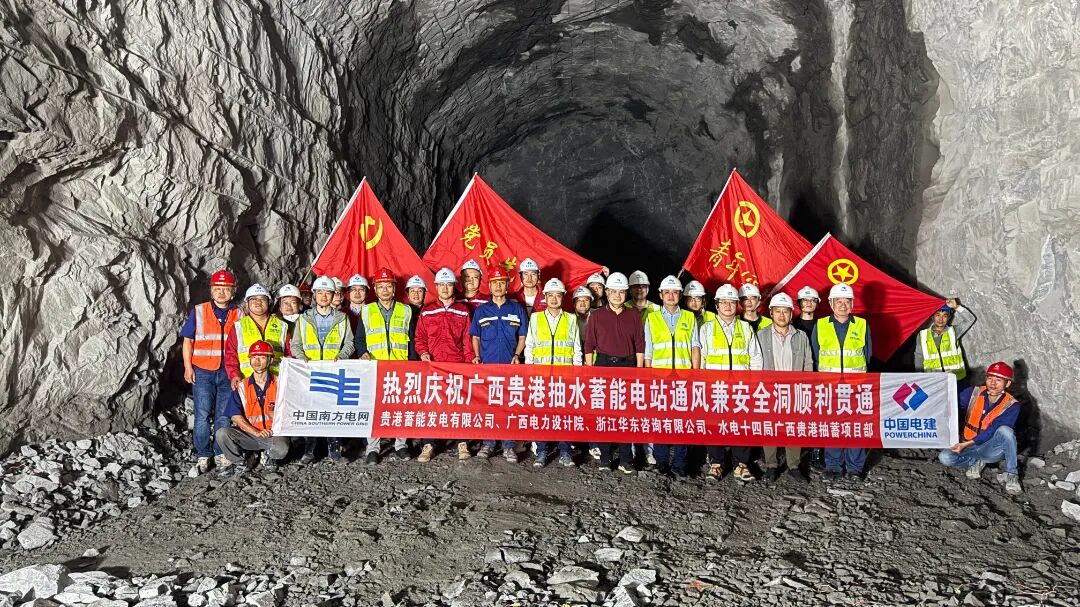

  贵港抽水蓄能电站通风兼安全洞的顺利贯通,不仅攻克了不良地质洞段开挖支护的施工难题,更极大地鼓舞了全体参建人员的士气。各参建单位将以此为契机,在统筹做好地下厂房施工准备的同时,全力推进其他关键部位建设,以更高标准、更严要求、更实举措,确保各项节点目标按期完成,推动贵港抽水蓄能电站早日投产。(陈才丁美跃)
