chaguwang.cn-查股网.中国
查股网.CN
川投能源(600674)内幕信息消息披露

个股最新内幕信息查询:


牢记嘱托谱新篇丨川投能源银江水电站首台机组尾水管安装按期完成

http://www.chaguwang.cn  2023-06-30  川投能源内幕信息

来源 :川投能源2023-06-30

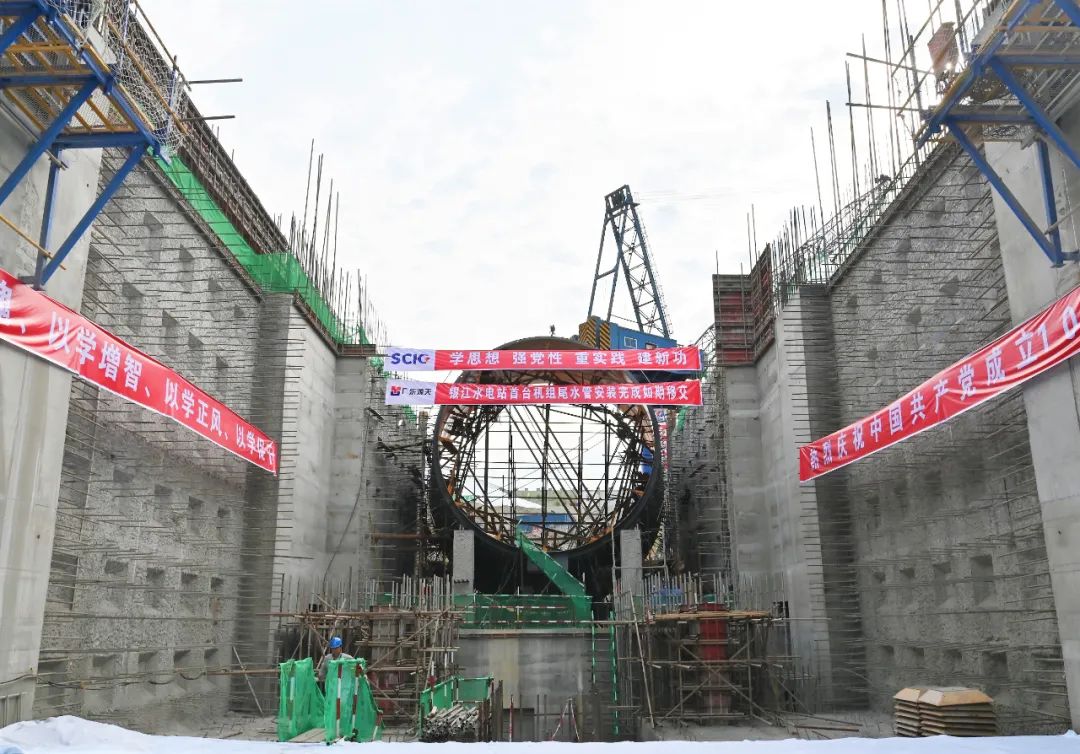

  2023年6月30日,经过一个多月的连续奋战,川投能源银江水电站机电安装第一个重要节点目标即首台机组尾水管安装按期完成。

  银江水电站装机规模为6×65MW灯泡贯流式机组,机组转轮直径7.95米,为同类型机组世界第一,其中尾水管出口直径12.05米,总重92.726吨。首台机组尾水管安装工作于5月25日正式开始,主要施工工序有瓦片吊装、现场组装调整及焊接,经过35天的精心施工,首台机组尾水管安装尺寸满足要求,焊缝无损检测全部合格。



  为确保安装进度目标顺利实现,川投能源攀水电公司坚持以高质量主题教育成效推动重点工程建设和企业高质量发展的强劲动力,深入一线大力开展调查研究工作,聚焦难点堵点,全面排查影响工程建设进度因素和问题,着力把调查研究成果转换为推进工作、战胜困难的实际成效,成功克服了连续极端高温天气,以及吊装作业风险高、尾水管圆度调整难度大、焊接质量标准高等诸多困难,安全按期完成了首台机组尾水管安装施工。

  目前,银江水电站工程建设稳步推进,第2台机组尾水管安装施工也即将完成,下一步将全力开展首台机组管形座、水轮机和发电机等重要部件的安装施工,为实现2025年一季度首台机组投产发电目标发起全力冲刺,为深入推进新型工业化、全面建设社会主义现代化四川贡献力量。

有问题请联系 767871486@qq.com 商务合作广告联系 QQ:767871486
www.chaguwang.cn 查股网
