来源 :国电南瑞2023-05-18
近日,国电南瑞提供计算机监控系统的中赞合作“一号工程”下凯富峡水电站举行五号机组并网发电仪式,标志着下凯富峡所有机组全部投产运行。赞比亚总统哈凯恩德·希奇莱马亲自揭牌剪彩并按下启动按钮。中国驻赞大使杜晓辉、赞比亚国家电力公司董事长维克森·恩库卜等代表参加仪式。

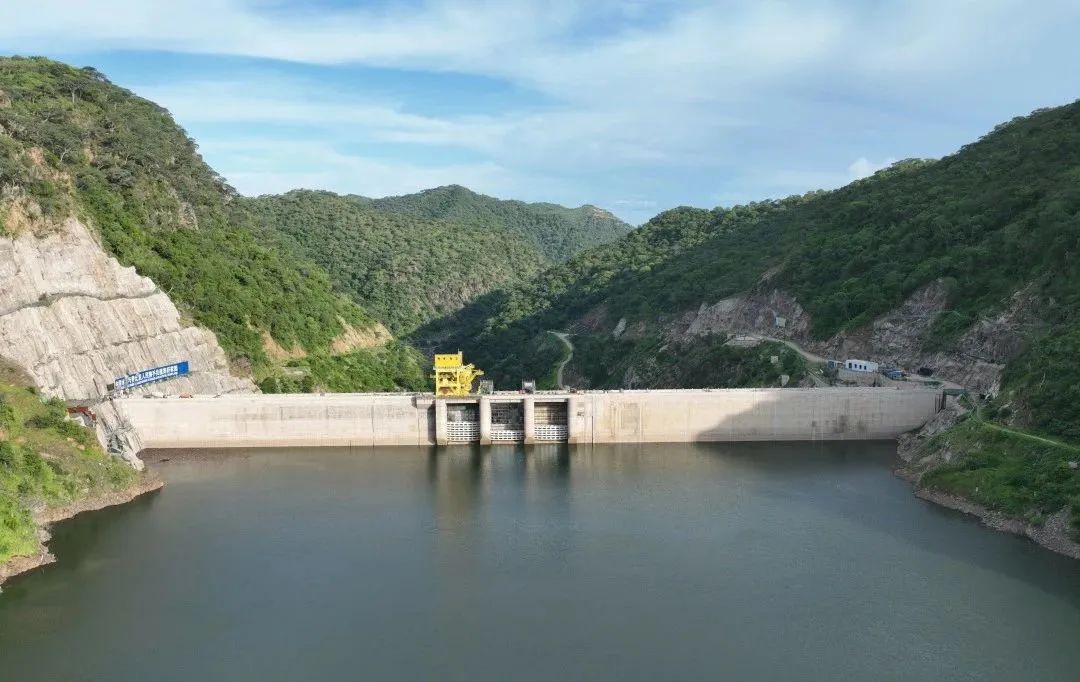

▲下凯富峡水电站外景(图片来源:中国电建第十一工程局有限公司)

下凯富峡水电站是赞比亚40年来投资开发的第一座大型水电站,为该国目前最大的单体基础设施建设项目。电站位于赞比亚首都卢萨卡东南90公里,五台机组总装机容量750兆瓦。电站的投产发电,在满足本国电力需求的同时,还会为南部非洲电力池注入“赞比亚力量”,积极向马拉维、津巴布韦、南非、纳米比亚等国家出口电力,为促进南部非洲区域整体发展作出贡献。
国电南瑞水电公司为下凯富峡水电站提供了以SSJ-3000型计算机监控系统为基础的计算机监控解决方案和全套设备,以及超声波流量计、工程安全监测仪器及自动化观测系统。监控系统上位机为IMC计算机监控系统软件,该软件是水电公司基于多年监控软件研发使用经验后开发,面向大型水电厂、新能源电站和流域集控中心的新一代水电厂计算机监控系统软件,具备数据采集和处理、安全运行监视及事件报警、控制与调节、自动发电控制、自动电压控制、运行参数统计记录、数据通信、设备运行管理及指导等功能;下位机为SJ-500现地控制单元,按无人值班(少人值守)原则设计,采用了冗余化的设计和开放式系统结构,提高了系统的安全可靠性。
2019年9月,在经过多次设计联络会、设计审查会和资料审查会后,水电公司承担的下凯富峡水电站计算机监控系统项目启动设备生产、采购、齐套和厂内调试工作。短短2个月便完成集中调试,顺利通过外方业主的出厂验收,并完成设备发货。


▲外方业主在国电南瑞水电公司开展出厂验收
针对赞比亚国家电网容量较小等情况,水电公司在已部署IMC计算机监控系统软件的下凯富峡水电站、卡里巴北岸扩机电站启用ACG(自动发电控制)功能块,并与赞比亚国家调度中心的调度系统进行联合调试。目前,两个电站都已顺利接入调度系统,实现了调度中心对电站的直接控制功能。为保障项目顺利实施,水电公司现场投运工程师徐璟麟连续三年春节期间驻守现场。水电公司项目组成员凭借过硬的技术实力和细致的服务,获得了业主和监理单位的一致认可。

▲国电南瑞水电公司徐璟麟在项目现场参加首台机组投运工作

在项目组成员的共同努力下,下凯富峡水电站1号机组于2021年7月1日成功并网。短短半个月后,2号机组也顺利并网成功。电站最后一台机组——5号机组于今年1月成功并网。5台机组的全部并网发电,可提升赞比亚38%电力装机容量,预计每年可减少66.35万吨碳排放。
下凯富峡水电站投产,是继卡里巴北岸、伊泰兹等电站后,国电南瑞水电技术和产品在赞比亚的又一次成功应用,也是国电南瑞积极响应“一带一路”倡议、践行“走出去”战略的又一成果。


▲国电南瑞水电公司技术人员开展用户培训
下一步,国电南瑞将持续深化智能水电站计算机监控系统技术研究与实践,不断攀登技术更高峰,积极服务“一带一路”高质量发展,为水利水电行业发展作出新的贡献。
