中电建盘南2×660MW低热值煤发电项目1号机组锅炉点火一次成功!国能中卫4×660MW扩建工程5号机组点火吹管一次成功!
漕泾百万项目一周完成“双节点”

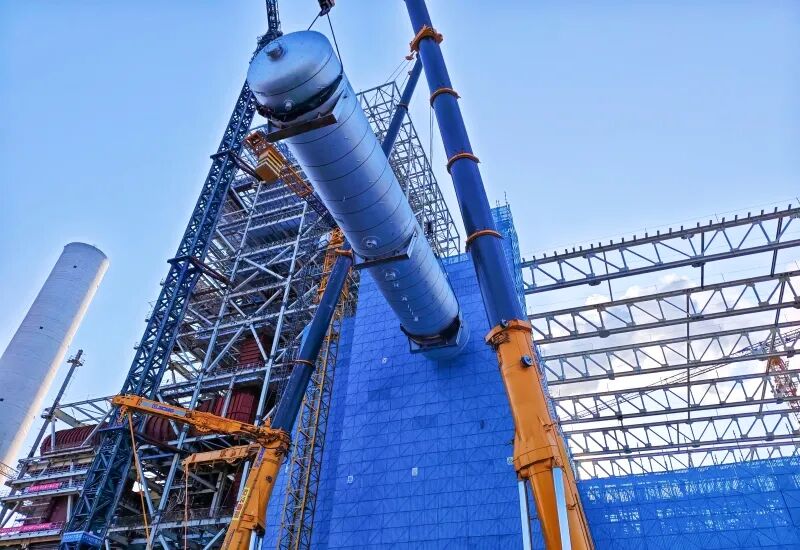

12月23日,漕泾综合能源中心二期项目4号锅炉蒸冷器吊装完成,这是继12月18日完成除氧器吊装完成后的又一喜讯,项目实现了一周“双节点”的目标。
4号锅炉除氧器和蒸冷器分别布置在主厂房和汽机房的38.5米层,其中除氧器长度26.9米,运输重量130.8吨,蒸冷器长16.988米,运输重量128.81吨,选用1台600t汽车吊和1台900t汽车吊双机抬吊。此次吊装的蒸冷器是锅炉系统中的核心换热设备,重量大、安装精度要求高。为确保吊装作业安全、精准、高效,项目部提前筹划,制定了详细的专项吊装方案,同时技术人员对吊装机械的选型、站位、行走路线以及设备起吊、空中姿态调整、就位对接等各环节进行了反复模拟和论证。吊装过程中各方密切配合,严格执行规程,最终设备一次吊装成功,准确就位于基座上。
两大关键节点任务的圆满落地,为后续全面安装注入强劲动力,接下来,项目将乘势而上,以“双节点”为新起点,全力向投产目标迈进。来源:中能建建筑集团漕泾百万项目部 作者:陶晨
固原彭阳66万项目1号锅炉首根钢架吊装成功
12月24日上午10点58分,固原彭阳煤电联营项目2×660兆瓦机组工程项目1号锅炉首根钢架吊装就位,是继12月15日锅炉出零米以后又一重大节点,标志着项目正式进入安装阶段。
此次吊装的1号锅炉首根钢架立柱净重 7.4 吨,高12.42米。为确保吊装作业安全、精准、高效实施,项目部提前策划、科学部署,相关技术人员反复研讨优化吊装方案,明确作业流程、技术要求及安全保障措施,对130吨汽车吊等吊装设备进行全面检修调试,并组织施工人员开展专项安全技术交底培训。同时,加强与业主及各参建单位的协同联动,实现多工种、多工序无缝衔接,为吊装工作的顺利开展筑牢保障。
吊装现场,指挥人员口令清晰、调度有序,操作人员精准操控,项目领导全程旁站监督,首根钢架立柱平稳提升、精准对位,顺利完成就位固定,整个过程仅用时15分钟,实现高标准一次吊装成功。此次吊装的成功实施,不仅检验了项目团队的技术实力和协作能力,更极大鼓舞了全体建设人员的士气。
下一步,项目团队将以此为契机,秉持“没有安全这个‘1’,其他要素都是‘0’”的安全观,持续优化施工流程,有序推进锅炉后续钢结构、大板梁及受热面等关键部件的安装工作,全力保障各项目标节点,确保1号机组按期投产发电。
